Planujesz budowę studni głębinowej na swojej działce i zastanawiasz się, jakie formalności Cię czekają? W Polsce przepisy dotyczące budowy studni regulowane są przez Prawo budowlane i Prawo wodne. Zrozumienie tych regulacji jest kluczowe, aby uniknąć błędów, które mogą skutkować wysokimi karami finansowymi. Ten artykuł przeprowadzi Cię przez najważniejsze zasady, warunki i procedury związane z budową studni głębinowej, wyjaśniając, kiedy wystarczy zgłoszenie, a kiedy potrzebne jest pozwolenie.
Studnia głębinowa bez pozwolenia kluczowe zasady i warunki
- Budowa studni głębinowej nie wymaga pozwolenia wodnoprawnego, jeśli głębokość nie przekracza 30 metrów, a dobowy pobór wody to maksymalnie 5 m³.
- W większości przypadków konieczne jest dokonanie zgłoszenia zamiaru wykonania robót budowlanych w starostwie powiatowym.
- Obowiązują ścisłe odległości studni od granicy działki, szamba, budynków inwentarskich i innych obiektów.
- Przekroczenie limitów głębokości lub poboru wody, a także wykorzystanie wody do celów komercyjnych, wymaga pozwolenia wodnoprawnego.
- Samowolna budowa studni grozi wysokimi karami finansowymi i nakazem likwidacji.

Czy budowa studni głębinowej zawsze wymaga pozwolenia? Kluczowe zasady na start
Budowa studni głębinowej na własnej działce w Polsce może wydawać się prostym zadaniem, jednak podlega ściśle określonym przepisom prawnym. Głównymi aktami prawnymi regulującymi tę kwestię są Prawo budowlane oraz Prawo wodne. Kluczowe jest zrozumienie, że nie każda studnia wymaga uzyskania formalnego pozwolenia na budowę czy pozwolenia wodnoprawnego. Istnieją konkretne warunki, które decydują o tym, czy procedura budowy będzie uproszczona, czy też bardziej skomplikowana. Zanim podejmiesz jakiekolwiek działania, warto zapoznać się z tymi zasadami, aby mieć pewność, że działasz zgodnie z prawem i unikniesz potencjalnych problemów.
Pozwolenie a zgłoszenie poznaj podstawowe różnice
W kontekście budowy studni głębinowej, kluczowe jest rozróżnienie między pozwoleniem a zgłoszeniem. Pozwolenie na budowę jest bardziej złożoną procedurą administracyjną, wymagającą przedstawienia szczegółowej dokumentacji i uzyskania formalnej zgody organu. Pozwolenie wodnoprawne jest natomiast niezbędne w przypadku korzystania z zasobów wodnych w sposób wykraczający poza tzw. "zwykłe korzystanie". Zgłoszenie, w przeciwieństwie do pozwolenia, jest procedurą uproszczoną. Polega na poinformowaniu właściwego urzędu o planowanych pracach budowlanych. W wielu przypadkach, gdy studnia spełnia określone kryteria, to właśnie zgłoszenie jest wystarczającą formalnością, aby legalnie rozpocząć budowę.
Dwa warunki, które decydują o wszystkim: głębokość i pobór wody
Przepisy prawa wodnego jasno określają dwa kluczowe parametry, które decydują o tym, czy budowa studni głębinowej wymaga pozwolenia wodnoprawnego. Po pierwsze, jest to głębokość ujęcia. Jeśli studnia nie przekracza 30 metrów, zazwyczaj nie jest potrzebne pozwolenie wodnoprawne. Po drugie, istotny jest średnioroczny dobowy pobór wody. Jeśli nie jest on większy niż 5 metrów sześciennych (czyli 5000 litrów) na dobę, również nie jest wymagane pozwolenie wodnoprawne. Należy podkreślić, że oba te warunki muszą być spełnione łącznie. Dopiero wtedy pobór wody można uznać za tzw. "zwykłe korzystanie z wód".
Czym jest "zwykłe korzystanie z wód" w świetle Prawa wodnego?
Termin "zwykłe korzystanie z wód" jest fundamentalny dla zrozumienia przepisów dotyczących studni. Zgodnie z Prawem wodnym, odnosi się on przede wszystkim do zaspokojenia podstawowych potrzeb. Obejmuje to pobór wody na potrzeby własnego gospodarstwa domowego, na przykład do celów socjalnych, higienicznych czy do podlewania niewielkiego ogródka przydomowego. Dotyczy to również potrzeb własnego gospodarstwa rolnego, pod warunkiem, że nie przekraczają one ustalonych limitów. Wykorzystanie wody do celów komercyjnych, przemysłowych czy na potrzeby większych obiektów usługowych, nawet przy zachowaniu limitów głębokości i poboru, nie jest już traktowane jako "zwykłe korzystanie z wód" i wymaga uzyskania pozwolenia wodnoprawnego.
Studnia "bez pozwolenia", czyli kiedy wystarczy zgłoszenie? Krok po kroku
Budowa studni głębinowej, która nie wymaga pozwolenia wodnoprawnego, nadal może wiązać się z koniecznością dopełnienia formalności w urzędzie. W większości przypadków, nawet przy spełnieniu limitów głębokości i poboru wody, konieczne jest dokonanie zgłoszenia zamiaru wykonania robót budowlanych. Ta procedura jest znacznie prostsza niż uzyskiwanie pozwolenia, ale jej znajomość jest niezbędna, aby działać zgodnie z prawem.
Głębokość do 30 metrów i pobór do 5 m³ na dobę co to oznacza w praktyce?
Limity głębokości do 30 metrów i dobowego poboru wody do 5 m³ są kluczowe dla uproszczonej procedury. W praktyce oznacza to, że większość studni kopanych lub płytkich studni wierconych, które służą do zaopatrzenia pojedynczego domu jednorodzinnego w wodę do celów bytowych (picie, gotowanie, higiena, podlewanie przydomowego ogrodu), mieści się w tych parametrach. Również niewielkie gospodarstwa rolne, wykorzystujące wodę do celów produkcji roślinnej lub hodowli zwierząt na własne potrzeby, zazwyczaj nie przekraczają tych limitów. Jednakże, jeśli planujesz wykorzystywać studnię do celów komercyjnych, na przykład do nawadniania dużych upraw rolnych, zasilania basenu czy działalności gospodarczej, nawet przy mniejszej głębokości, prawdopodobnie będziesz potrzebować pozwolenia wodnoprawnego.
Procedura zgłoszenia: Gdzie i jakie dokumenty musisz złożyć?
Jeśli Twoja studnia mieści się w limitach zwalniających z pozwolenia wodnoprawnego, kolejnym krokiem jest zgłoszenie zamiaru wykonania robót budowlanych. Procedura ta jest zazwyczaj następująca:
- Zgłoszenie do urzędu: Należy udać się do właściwego starostwa powiatowego lub urzędu miasta na prawach powiatu, właściwego ze względu na lokalizację planowanej studni.
- Formularz zgłoszeniowy: Wypełnij formularz zgłoszenia zamiaru wykonania robót budowlanych. Wzór formularza można zazwyczaj pobrać ze strony internetowej urzędu lub uzyskać bezpośrednio w jego siedzibie.
-
Załączniki: Do zgłoszenia należy dołączyć niezbędne dokumenty. Zazwyczaj są to:
- mapa z zaznaczoną lokalizacją studni,
- informacja o planowanej głębokości odwiertu,
- opis techniczny planowanych prac,
- termin rozpoczęcia prac.
Ile trzeba czekać na "milczącą zgodę" urzędu?
Po złożeniu kompletnego zgłoszenia, rozpoczyna się okres oczekiwania na reakcję urzędu. Obowiązuje tu zasada tzw. "milczącej zgody". Oznacza to, że jeśli w ciągu 21 dni od daty złożenia zgłoszenia właściwy organ (starosta lub prezydent miasta) nie wniesie pisemnego sprzeciwu, można przystąpić do realizacji planowanych prac. Brak sprzeciwu w tym terminie jest równoznaczny z uzyskaniem zgody na rozpoczęcie budowy studni. Warto jednak pamiętać, że jest to zgoda na roboty budowlane, a nie na samo korzystanie z wód, jeśli przekraczałoby ono limity "zwykłego korzystania".

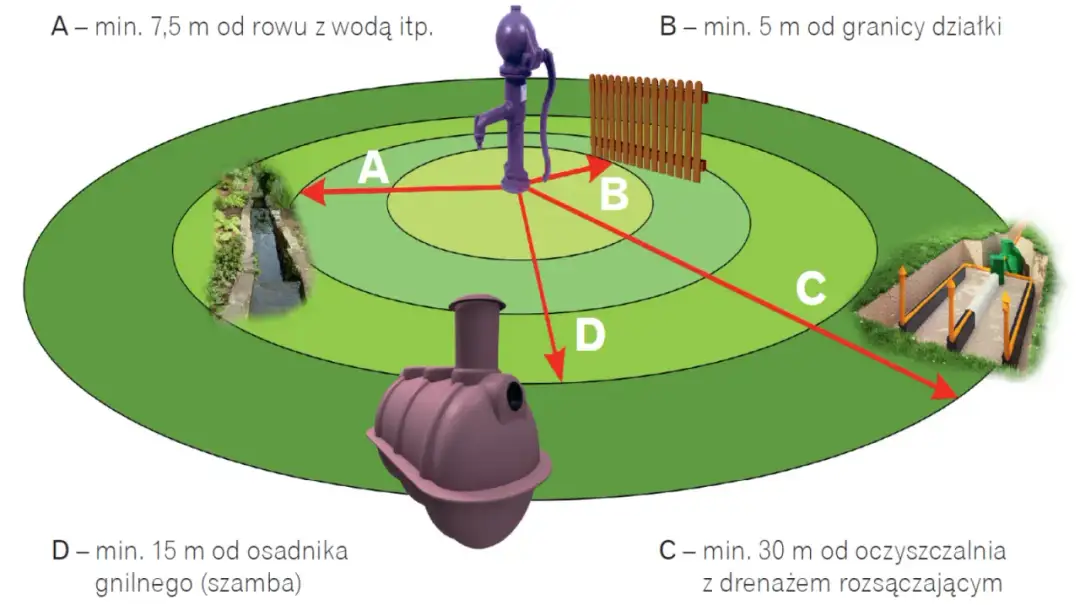

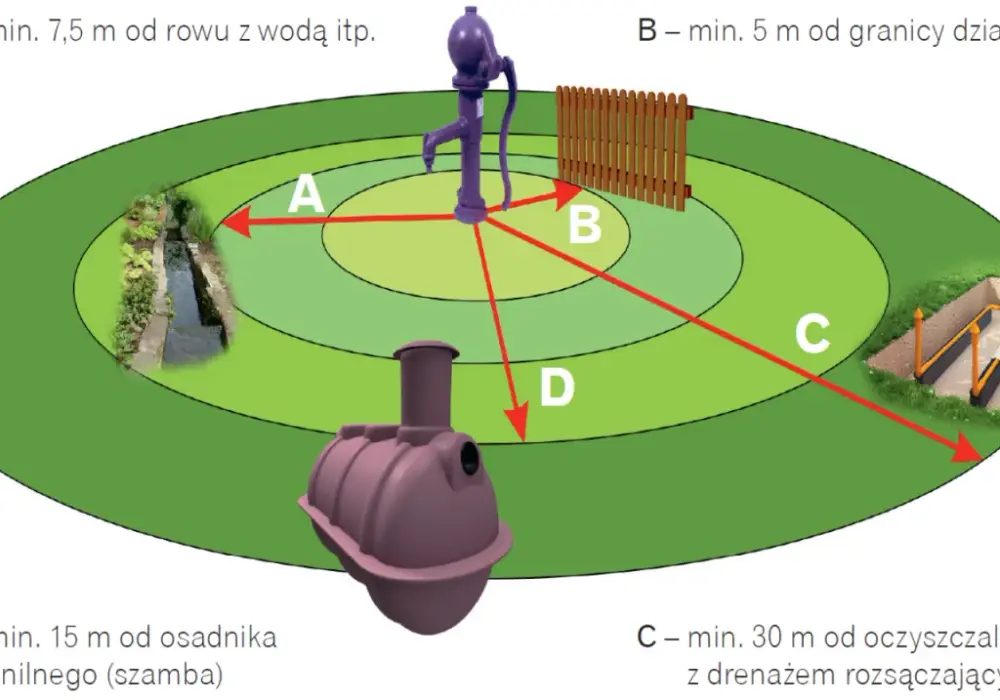

Bezpieczna lokalizacja studni jakich odległości musisz bezwzględnie przestrzegać?
Prawidłowe usytuowanie studni głębinowej na działce jest niezwykle ważne z punktu widzenia bezpieczeństwa sanitarnego i ochrony wód podziemnych. Przepisy prawa budowlanego, a konkretnie Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, precyzyjnie określają minimalne odległości, jakie należy zachować od różnych obiektów i elementów zagospodarowania terenu. Przestrzeganie tych norm jest obligatoryjne i ma na celu zapobieganie zanieczyszczeniu wody w studni.

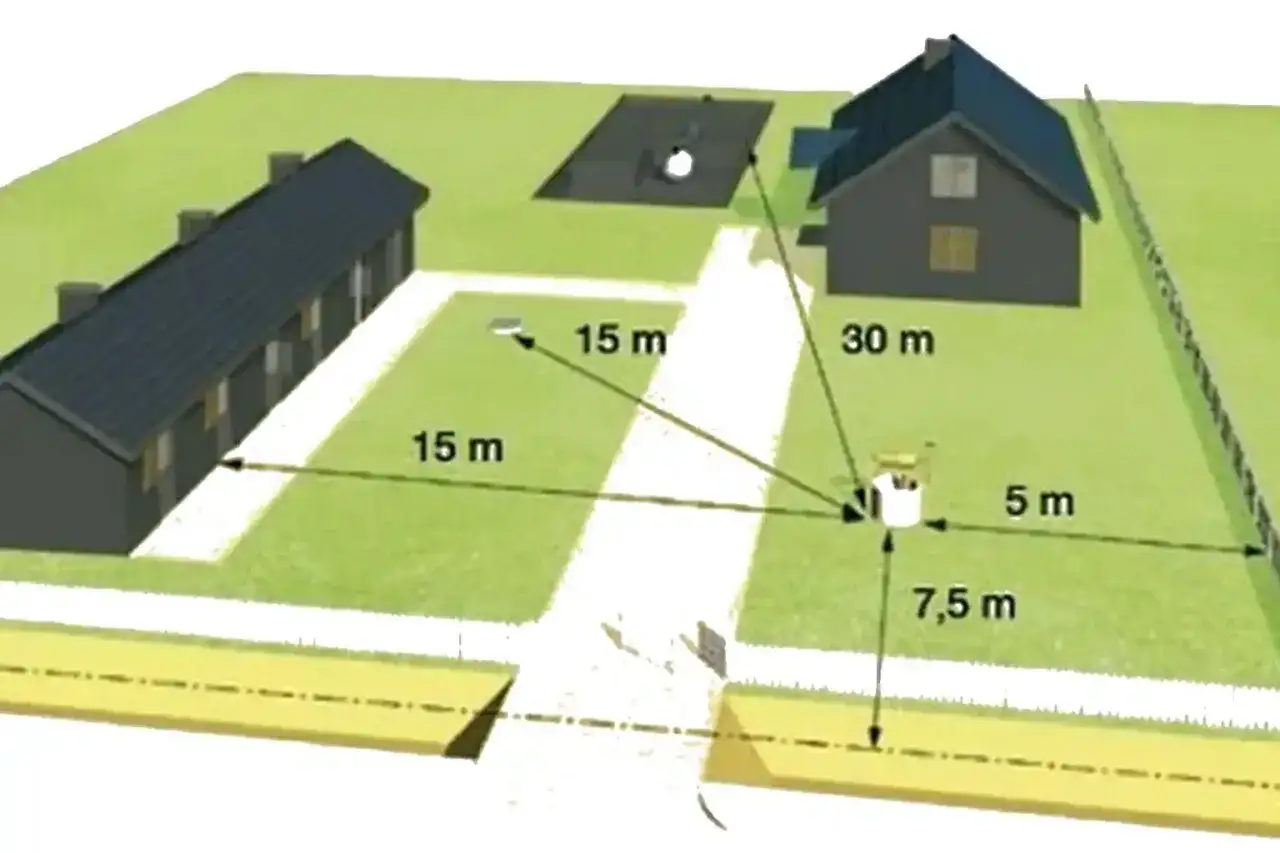

Odległość od granicy działki dlaczego 5 metrów to minimum?
Jedną z podstawowych zasad lokalizacji studni jest zachowanie odpowiedniej odległości od granicy działki. Zgodnie z przepisami, studnia powinna być usytuowana w odległości co najmniej 5 metrów od granicy sąsiedniej działki, drogi, linii kolejowej czy też innych obiektów budowlanych. Ta odległość ma na celu zapewnienie swobodnego dostępu do studni w celach konserwacyjnych i naprawczych, a także zapobieganie potencjalnym konfliktom z sąsiadami oraz zapewnienie pewnego buforu ochronnego.
Studnia a szambo, oczyszczalnia i budynki inwentarskie kluczowe metry dla czystości wody
Oprócz odległości od granicy działki, prawo nakłada obowiązek zachowania odpowiednich dystansów od innych, potencjalnie zanieczyszczających obiektów. Kluczowe odległości, które należy bezwzględnie przestrzegać, to:
- 7,5 metra od osi rowu przydrożnego.
- 15 metrów od budynków inwentarskich (np. chlewni, obór) oraz od przewodów rozsączających oczyszczalni ścieków.
- 15 metrów od zbiorników bezodpływowych na nieczystości (szamb) oraz od otwartych lub zamkniętych magazynów pasz.
- 30 metrów od najbliższego przewodu rozsączającego kanalizacji.
Te odległości są niezbędne, aby zapobiec przenikaniu zanieczyszczeń z potencjalnych źródeł do warstwy wodonośnej, z której czerpana jest woda. Zaniedbanie tych wymogów może prowadzić do skażenia wody pitnej i stanowić zagrożenie dla zdrowia.
Jak poprawnie zmierzyć i zaplanować umiejscowienie odwiertu na mapie?
Planowanie lokalizacji studni na mapie wymaga precyzji i uwzględnienia wszystkich obowiązujących odległości. Przed przystąpieniem do prac, należy dokładnie zapoznać się z mapą ewidencyjną działki oraz planem zagospodarowania przestrzennego (jeśli taki istnieje). Należy zaznaczyć na mapie wszystkie obiekty, od których wymagane jest zachowanie odległości, takie jak granice działki, istniejące budynki, szambo, przydomowa oczyszczalnia ścieków, drogi czy rowy. Następnie, w oparciu o te punkty, należy wyznaczyć obszar, w którym możliwe jest umiejscowienie studni, tak aby zachować wszystkie minimalne odległości. Warto również skonsultować się z geodetą lub doświadczonym wykonawcą studni, który pomoże w prawidłowym zaplanowaniu lokalizacji odwiertu.
Kiedy pozwolenie wodnoprawne jest nieuniknione?
Choć przepisy przewidują uproszczoną procedurę dla studni o niewielkiej głębokości i poborze wody, istnieją sytuacje, w których uzyskanie pozwolenia wodnoprawnego staje się absolutnie konieczne. Dotyczy to przede wszystkim przypadków, gdy przekroczone zostaną limity zwalniające z tego obowiązku, lub gdy woda ze studni ma być wykorzystywana do celów innych niż potrzeby własnego gospodarstwa domowego czy rolnego.
Przekroczenie magicznej granicy 30 metrów co dalej?
Jeśli planowana głębokość studni głębinowej przekracza 30 metrów, automatycznie pojawia się obowiązek uzyskania pozwolenia wodnoprawnego. W takiej sytuacji nie wystarczy już samo zgłoszenie. Proces uzyskiwania pozwolenia jest znacznie bardziej złożony i wymaga przygotowania szczegółowej dokumentacji, w tym tzw. operatu wodnoprawnego. Jest to obszerny dokument techniczny, który zawiera m.in. opis stanu istniejącego, analizę wpływu zamierzonego korzystania z wód na środowisko oraz prognozy dotyczące zasobów wodnych. Wniosek o wydanie pozwolenia wodnoprawnego składa się do Państwowego Gospodarstwa Wodnego "Wody Polskie".
Większy pobór wody niż 5 m³ potrzeby, które wymagają formalności
Podobnie jak w przypadku głębokości, przekroczenie limitu średniorocznego dobowego poboru wody powyżej 5 m³ również obliguje do uzyskania pozwolenia wodnoprawnego. Dotyczy to sytuacji, gdy studnia ma służyć zaspokojeniu potrzeb większych gospodarstw rolnych, na przykład do intensywnego nawadniania upraw, hodowli dużej liczby zwierząt, lub gdy woda ma być dostarczana do obiektów usługowych, takich jak pensjonaty, pola kempingowe czy obiekty rekreacyjne. W każdym takim przypadku konieczne jest przeprowadzenie analizy wpływu poboru wody na zasoby wodne i uzyskanie stosownego pozwolenia.
Studnia na potrzeby firmy kiedy woda przestaje być "dla gospodarstwa domowego"?
Nawet jeśli studnia głębinowa nie przekracza limitów głębokości ani poboru wody, jej wykorzystanie do celów działalności gospodarczej zawsze wymaga pozwolenia wodnoprawnego. Prawo wodne jasno rozróżnia "zwykłe korzystanie z wód" na potrzeby własne od korzystania w ramach działalności gospodarczej. Oznacza to, że jeśli planujesz czerpać wodę ze studni do celów produkcyjnych, usługowych, handlowych, czy jakiejkolwiek innej działalności zarobkowej, musisz wystąpić o pozwolenie wodnoprawne. Wody Polskie ocenią wówczas zasadność takiego poboru i jego wpływ na środowisko wodne.

Konsekwencje samowoli budowlanej co grozi za studnię bez zgłoszenia lub pozwolenia?
Wybudowanie studni głębinowej bez dopełnienia wymaganych formalności, czyli bez zgłoszenia lub pozwolenia wodnoprawnego, stanowi samowolę budowlaną. Jest to działanie niezgodne z prawem, które może prowadzić do poważnych konsekwencji prawnych i finansowych. Organy nadzoru budowlanego oraz Wody Polskie mają narzędzia, aby egzekwować przepisy i karać za ich naruszenie.
Kary finansowe jak wysokie mogą być mandaty od nadzoru budowlanego i Wód Polskich?
Samowola budowlana w przypadku studni głębinowej wiąże się z ryzykiem nałożenia bardzo wysokich kar finansowych. Ich wysokość jest ustalana indywidualnie i zależy od skali naruszenia oraz stopnia szkodliwości dla środowiska. Kary mogą być nakładane zarówno przez nadzór budowlany, jak i przez Wody Polskie. Ich wysokość może sięgać od kilku do nawet kilkudziesięciu tysięcy złotych. Warto pamiętać, że oprócz kary pieniężnej, inwestor może zostać zobowiązany do poniesienia kosztów związanych z legalizacją samowoli lub jej usunięciem.
Czy można zalegalizować nielegalnie wybudowaną studnię?
W niektórych przypadkach istnieje możliwość legalizacji studni wybudowanej bez wymaganych formalności. Proces ten zazwyczaj polega na przeprowadzeniu procedury administracyjnej, która ma na celu doprowadzenie stanu faktycznego do zgodności z prawem. Może to obejmować złożenie wniosku o pozwolenie na budowę lub pozwolenie wodnoprawne, a także wykonanie niezbędnych dokumentacji technicznych. Należy jednak podkreślić, że proces legalizacji często jest skomplikowany, czasochłonny i wiąże się ze znacznymi kosztami, w tym opłatami administracyjnymi i ewentualnymi kosztami modernizacji studni, aby spełniała ona obowiązujące normy.
Nakaz likwidacji studni kiedy urząd może podjąć taką decyzję?
W skrajnych przypadkach, gdy samowola budowlana jest rażąca, stanowi poważne zagrożenie dla środowiska lub zdrowia ludzi, a legalizacja jest niemożliwa lub nieopłacalna, właściwy organ może wydać nakaz likwidacji nielegalnie wybudowanej studni. Decyzja taka jest ostatecznością i jest podejmowana po przeprowadzeniu szczegółowego postępowania. Może to oznaczać konieczność zasypania studni lub jej rozbiórki na koszt właściciela. Dlatego tak ważne jest, aby od samego początku działać zgodnie z obowiązującymi przepisami.
Aspekty praktyczne budowy studni na zgłoszenie
Po dopełnieniu formalności i uzyskaniu zgody na budowę studni głębinowej, warto zwrócić uwagę na kilka praktycznych aspektów, które zapewnią jej prawidłowe funkcjonowanie i długowieczność. Wybór odpowiedniego wykonawcy, właściwe wykonanie obudowy oraz przyłącza, a także regularne badanie jakości wody to kluczowe elementy, o których należy pamiętać.
Wybór wykonawcy na co zwrócić uwagę, aby uniknąć problemów?
Wybór doświadczonego i rzetelnego wykonawcy studni głębinowej jest kluczowy dla powodzenia całego przedsięwzięcia. Przed podjęciem decyzji warto zwrócić uwagę na kilka istotnych kwestii. Po pierwsze, sprawdź referencje i opinie o firmie. Zapytaj o jej doświadczenie w budowie studni na danym terenie i w podobnych warunkach geologicznych. Upewnij się, że wykonawca posiada odpowiednie ubezpieczenie od odpowiedzialności cywilnej. Zwróć uwagę na oferowaną gwarancję na wykonane prace i zastosowane materiały. Dobry wykonawca powinien również doradzić w kwestii optymalnej lokalizacji studni i parametrów technicznych.
Obudowa studni i przyłącze czy te elementy również wymagają zgłoszenia?
Sama obudowa studni, czyli na przykład wykonanie studzienki betonowej lub montaż studni wodomierzowej, zazwyczaj nie wymaga odrębnego zgłoszenia, jeśli jest integralną częścią budowy studni głębinowej, na którą zostało dokonane zgłoszenie lub uzyskane pozwolenie. Podobnie jest z przyłączem wody do budynku. Jednakże, jeśli planujesz budowę bardziej rozbudowanych instalacji, na przykład sieci wodociągowej dla kilku budynków lub przyłącza o charakterze komercyjnym, mogą pojawić się dodatkowe wymogi formalne. Warto zawsze upewnić się w lokalnym urzędzie, czy planowane prace nie wymagają dodatkowych zgód.
Przeczytaj również: Czy od sprzedaży działki płaci się podatek? Poznaj ważne informacje
Badanie jakości wody dlaczego jest to kluczowy krok po wykonaniu odwiertu?
Po wykonaniu odwiertu i uruchomieniu studni, niezwykle ważnym krokiem jest przeprowadzenie badania jakości wody. Nawet jeśli studnia została wykonana zgodnie z wszelkimi przepisami, jakość wody w danym miejscu może być zmienna. Badanie pozwala na określenie, czy woda nadaje się do spożycia przez ludzi i czy nie zawiera szkodliwych zanieczyszczeń, takich jak bakterie, metale ciężkie czy związki chemiczne. Należy zbadać podstawowe parametry fizykochemiczne i mikrobiologiczne. Wyniki badania pozwolą na ewentualne podjęcie działań zaradczych, na przykład poprzez instalację odpowiednich filtrów, co jest kluczowe dla bezpieczeństwa zdrowotnego Twojej rodziny.
